盧喊減煤 中火下月拆2機組

台中市長盧秀燕要求卓榮泰向中部民眾兌現承諾,一旦燃氣機組上線,燃煤機組以及煙囪要立刻拆除,並說明未來中火減煤計畫。
(記者陳金龍翻攝)

記者黃翠娟、陳金龍、楊文琳∕綜合報導

行政院長卓榮泰四日下午前往台電台中火力發電廠視察目前正在試營運的燃氣機組,針對台中市長盧秀燕上午公開喊話,請中央儘速公開燃煤機組精確拆除時程,卓榮泰回應,「拆是一定拆,但是凡事照步來」。卓榮泰表示,煙囪一定拆,但是急不得,預計在二0三四年全面「以氣代煤」來發電。

盧秀燕三日晚間透過臉書粉絲專頁張貼當年赴中火抗議的照片,呼籲中央政府必須落實「增氣拆煤」政策,不該跳票,改善空汙,不會退讓,並要求立即公開燃煤機組及煙囪精確拆除時程。四日盧再喊話,表示看到媒體報導,這一兩年中央買煤的預算好像又增加百億,鄉親憂心減煤「不減反增」,強調中火減煤不妥協,希望卓揆說明中火減煤時程。

卓揆視察中火燃氣機組,台電現場公布一期新燃氣一、二號機首度同步百分之百滿載發電,兩部機組將分別於今年九月底、明年三月正式商轉,並宣布將於十月正式啟動既有燃煤一、二號機拆除工程,邁向二0三四年無煤供電目標。

卓榮泰則承諾,二0三四年完成以氣換煤,達到台中電廠無煤供應,六部燃煤緊急備用機組管控,僅在國安、天災等重大因素時限時啟用,平時僅作維修保養測試,不增加當地負荷量。但這些承諾都要靠所有的燃氣機組如期完成。

卓榮泰表示,燃氣二期工程的四部機組,現在已通過環評,從二0三一到二0三四年會陸續將新的燃氣機組上線,再來拆除、除役現有的燃煤機組,中央與地方政府需要合作以做到「以新換舊、以氣換煤」。

行政院長卓榮泰視察中火,台中市長盧秀燕喊話燃煤機組及煙囪要立刻拆除,並貼出當年抗議的照片表態。(記者陳金龍翻攝)

台電指出,台中市近年產業發展帶動用電需求,二0二五年用電量近三百五十億度,占全台約百分之十五,連續七年居全台用電之冠;既有燃煤機組自二0一九年起已無法滿足在地用電,需仰賴外縣市支援。台電配合政府推動新建燃氣機組,依既有計畫推動空汙防制、增氣減煤、以氣換煤三階段。

台電表示,自二0一四年啟動環保減排工程,已投入四百四十一億元升級機組空汙防制設備,減煤量達七百三十九萬噸、減排量超過三萬噸,空汙排放減幅達百分之八十。

新燃氣一期部分,新燃氣一號機已於五月接受調度,預計九月底商轉;二號機正進行測試運轉,預計十月接受調度,明年三月商轉。新機組煙囪並融入在地小燕鷗起飛造型彩繪。

新燃氣二期規劃新建四部高效率燃氣複循環機組,總裝置容量約四百八十至五百二十萬瓩,目前已通過環評,正進行地質改良及主發電設備招標,並啟動廉政平台,二0三一年至二0三四年新機組將陸續上線,逐步除役燃煤機組。

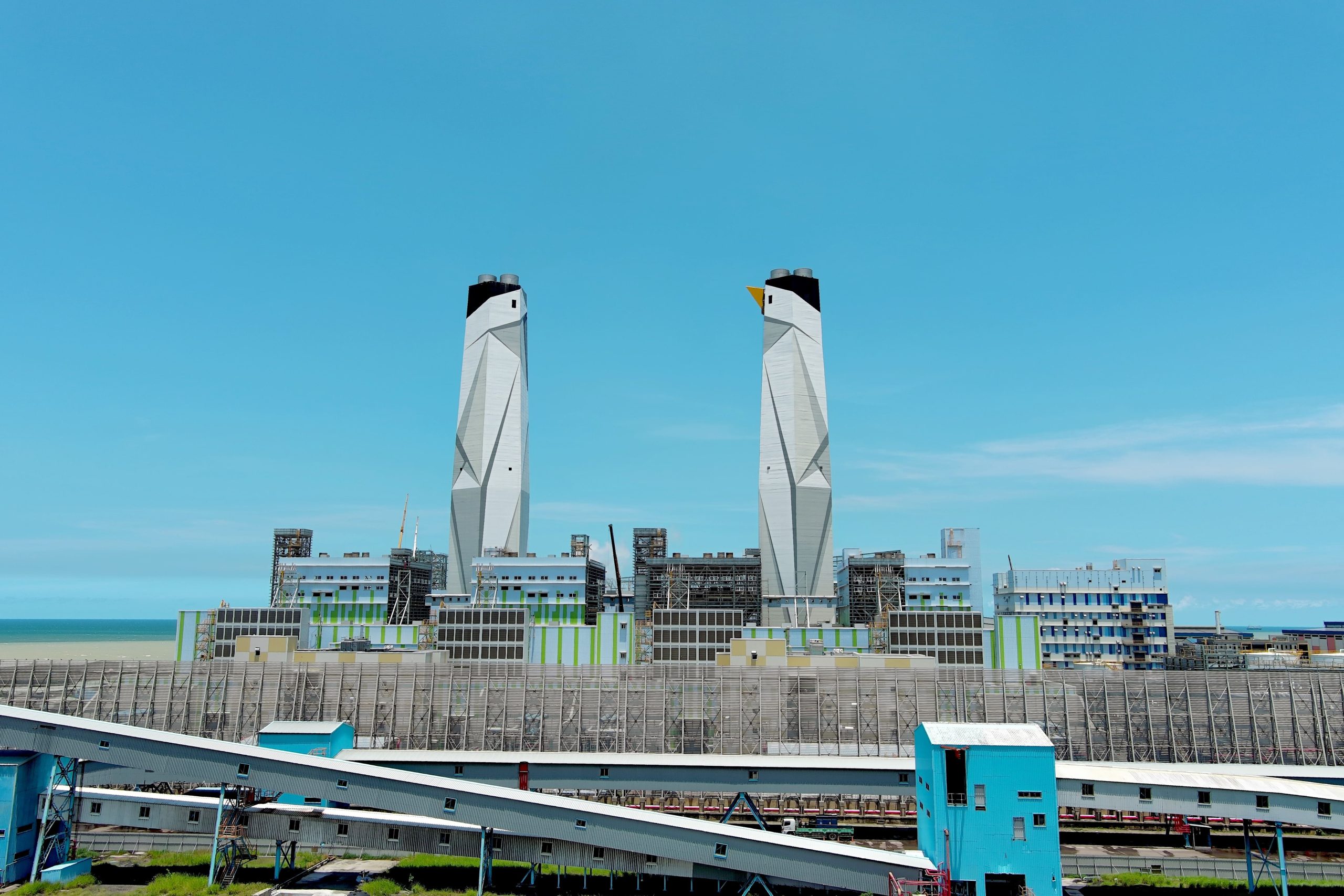

台電四日宣布,台中電廠新燃氣一期一、二號機首度同步滿載發電,二部機組將分別於九月底、明年三月正式商轉。圖為新燃氣一期機組煙囪外觀,融入在地小燕鷗昂首起飛造型彩繪。(台電提供/中央社)

另外,台中市議會國民黨團書記長李中四日在議會提出臨時動議,要求台電必須提出燃煤機組拆除時程後,市府才能發給中火燃氣機組的操作許可證,議長張清照宣布照案通過。民進黨議員高聲反對,批評這是有意拖延燃氣機組上線的時間。
